本文作者:白山鋼結構設計公司

桁架樓承板現場施工流程怎么寫(桁架樓承板施工安全注意事項桁架樓承板施工安全注意事項)

桁架樓承板是一種常見的建筑結構,主要用于支撐和承載建筑物的重量。在桁架樓承板的現場施工過程中,需要注意以下安全事項:,,1. 施工前應進行詳細的施工方案設計,包括施工順序、施工方法、施工設備等,確保施工過程的安全。,,2. 施工人員應穿戴好安全防護用品,如安全帽、安全帶、防護眼鏡等,以防止施工過程中的意外傷害。,,3. 施工現場應設置明顯的警示標志,提醒過往行人和車輛注意施工區域,避免發生碰撞事故。,,4. 施工過程中應遵循“先支后拆”的原則,即先安裝支撐結構,再拆除支撐結構,以防止突然倒塌造成人員傷亡。,,5. 施工過程中應定期檢查施工設備,確保設備正常運行,防止因設備故障導致的安全事故。,,6. 施工過程中應做好施工現場的防火、防爆工作,確保施工現場的安全。

以下是桁架樓承板現場施工流程:

一、施工前準備

  1. 材料準備
    • 根據設計要求,準備好桁架樓承板的材料,包括鋼筋桁架、模板、連接件等。材料應符合相關標準規范,如鋼筋的直徑、板材的尺寸等要滿足設計規定 。
    • 對進場材料進行檢驗,查看是否有損壞、變形等情況。對于不符合要求的材料應進行矯正或更換 。
  2. 場地準備
    • 確定材料的存放場地,要考慮起重設備的操作范圍、露天存放時的防護等因素。存放場地應平整,便于材料的搬運和堆放 。
    • 規劃好施工場地的進場路線,確保運輸車輛能夠順利通行,便于材料的搬入 。
  3. 人員與設備準備
    • 組織施工人員,包括安裝工人、焊工(如果有焊接作業)、質量檢查人員等,并對他們進行技術和安全交底,發放作業指導書 。
    • 準備好施工所需的設備,如小型起重設備、吊裝用的吊帶或索具、裝配支架、桁架調整工具等 。

二、材料搬入現場及存放

  1. 材料交接與檢驗
    • 當運輸桁架樓承板材料的車輛到達施工現場后,現場接收人員與運輸人員交接材料明細表,然后按照要求進行檢驗 。
  2. 卸貨與搬運
    • 采用小型起重設備卸貨,沿事先擬定的進場路線,將材料搬運到存放處。卸貨操作應有可靠措施,避免材料產生過大變形或損壞 。
  3. 存放管理
    • 經檢驗的各種材料應存放于裝配現場附近,并有明確的標記,方便裝配。
    • 露天存放時,對于鋼筋桁架必須采取防止生銹的措施;模板應下墊方木、邊角對齊堆放在平整的地面上,板面不得與地面接觸。如果材料長期存貯,要保持通風良好,防止日曬雨淋,并定期檢查。有條件時應蓋防水布 。

三、裝配式桁架樓承板的裝配

  1. 生產計劃擬訂
    • 結合現場安裝進度計劃要求,擬訂生產計劃 。
  2. 質量檢驗
    • 樓承板裝配前,應按照質量驗收要求對鋼筋桁架、模板、連接件等原材料進行質量檢驗,原材料質量不滿足要求時,應進行矯正或更換。裝配完成后,應按照質量驗收要求對樓承板質量進行檢驗,樓承板質量不滿足要求時,應及時糾正、整改 。
  3. 裝配程序
    • 熟悉《鋼筋桁架樓承板裝配圖》,充分了解裝配要求。
    • 準備裝配支架、連接件安裝扳手以及桁架調整工具;裝配支架間距1米,保證高度一致,同一直線。

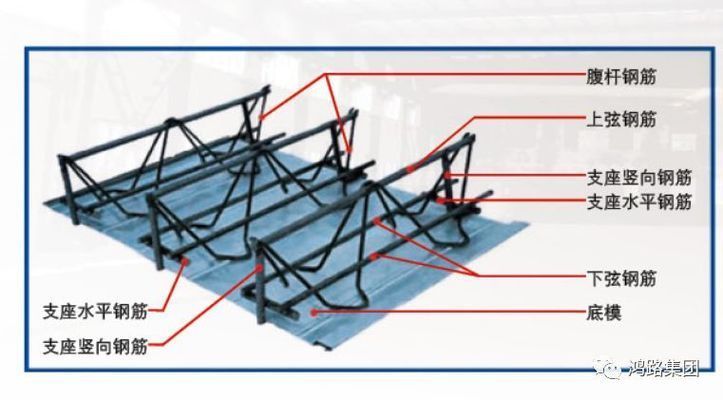

    • 將對應《鋼筋桁架樓承板裝配圖》的3根鋼筋桁架依次放在裝配支架的V槽內,放入時鋼筋桁架上弦筋在下,下弦筋在上,確保3根鋼筋桁架一端對齊。
    • 檢查鋼筋桁架腹桿筋頂部的直線度,使腹桿筋頂部位置在同一直線上。
    • 將對應模板搬到已校準腹桿筋頂部直線度的桁架上,模板方向應正確,模板端部與鋼筋桁架端部尺寸應符合裝配圖要求。
    • 檢查模板安裝孔與腹桿筋位置適當后,穿入連接件并鎖緊。連接件安裝順序應先將四角對稱固定,然后固定中間,再固定其它安裝孔。
    • 連接件安裝完后檢查有無漏裝、松動、密封墊使用錯誤,反面彎鉤是否鎖緊桁架腹桿筋情況,確認符合要求后書寫板號 。

四、桁架樓承板堆放

  1. 堆放原則
    • 裝配式桁架樓承板應遵循相同規格同垛堆放的原則。堆放時兩塊板正反倒扣為一組,堆放在平整方木上。
    • 裝配式桁架樓承板檢驗完畢后,應按安裝位置以及安裝順序存放,并有明確的標記。
    • 如需打包堆放,應在頂部、底部設置U型撐條。采用鐵皮包扎,捆扎點間距不超過兩米,每捆不少于兩處。如需疊放,應采用纜繩將各捆之間有效連接,防止倒塌。為防變形,堆放不得超過三層。
    • 存放應考慮起重機的操作范圍,以減少二次倒運 。

五、桁架樓承板吊裝

  1. 吊裝順序與設備選擇
    • 根據工程情況,按照安裝部位的先后順序,確定吊裝的順序及數量,選擇合適的起重機。
  2. 吊裝前準備
    • 鋼結構中,鋼柱邊或核心筒墻上的異形處設置角鋼支撐件,角鋼支撐水平肢上表面標高與樓承板模板標高一致,并按要求進行質量檢驗。
    • 準備好吊裝用的吊帶或索具、零部件等。
    • 對操作工人進行技術及安全交底,發作業指導書 。
  3. 吊裝方法
    • 起吊時,裝配式桁架樓承板下面和上面應設帶有U型卡口吊運木制撐條,防止桁架樓承板變形、偏斜問題。吊裝應設置兩個吊裝帶,間距1.6m,吊裝帶應設在桁架中部,保持起吊過程中樓承板兩端平衡。
    • 起吊時應仔細核對裝配式桁架樓承板布置圖和包裝標記,指揮吊車操作人員吊運到正確的位置,避免發生吊裝位置放錯現象 。

六、桁架樓承板安裝

  1. 一般要求
    • 依照排板平面圖鋪設裝配式桁架樓承板、綁扎鋼筋。
    • 平面形狀不規則處,按照排板布置圖鋪設,樓承板的定位應按圖紙仔細調整準確,并固定樓承板。

    • 裝配式樓承板的鋼筋桁架兩端和中間臨時支撐處,宜保證桁架腹桿下節點和支座鋼筋放置于混凝土梁模板方木或鋼梁翼緣之上。每塊樓承板鋪設、調整就位后,鋼結構中應立即將所有的腹桿下節點或支座鋼筋與鋼梁焊牢。
    • 根據設計圖紙標記的位置,使得腹桿鋼筋下節點支承在支撐的方木或鋼管上。

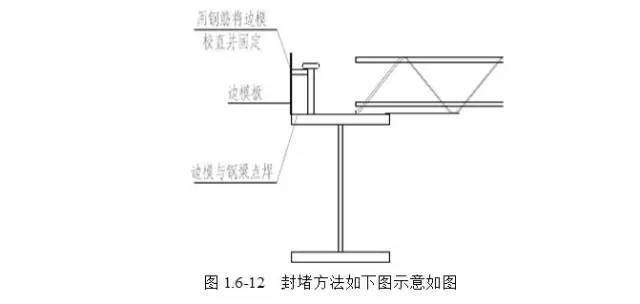

    • 支座措施可采用幾字型鋼筋支座,工廠預制。幾字型支座與桁架下弦鋼筋點焊固定,與上弦鋼筋頂緊。支座腳部與鋼梁或支撐構件現場點焊。
    • 當澆筑混凝土完成且強度達到1.2MPa后,可在本層混凝土表面測量放線,搭設上一層樓板的支撐立桿。立面施工中,如有臨時支撐,應至少保留三層 。

七、質量檢查與驗收

  1. 施工過程檢查
    • 在施工過程中,對每個環節進行質量檢查,如材料的連接是否緊密、桁架的安裝是否符合設計要求等。
  2. 最終驗收
    • 施工完成后,按照相關規范和標準對桁架樓承板的施工質量進行全面驗收,確保結構的安全和穩定。
桁架樓承板現場施工流程怎么寫(桁架樓承板施工安全注意事項桁架樓承板施工安全注意事項) 結構污水處理池設計 第1張

桁架樓承板施工常見問題及解決

桁架樓承板施工質量控制要點

桁架樓承板施工進度管理方法

桁架樓承板施工安全注意事項

桁架樓承板現場施工流程怎么寫(桁架樓承板施工安全注意事項桁架樓承板施工安全注意事項) 結構污水處理池設計 第2張桁架樓承板現場施工流程怎么寫(桁架樓承板施工安全注意事項桁架樓承板施工安全注意事項) 結構污水處理池設計 第3張桁架樓承板現場施工流程怎么寫(桁架樓承板施工安全注意事項桁架樓承板施工安全注意事項) 結構污水處理池設計 第4張桁架樓承板現場施工流程怎么寫(桁架樓承板施工安全注意事項桁架樓承板施工安全注意事項) 結構污水處理池設計 第5張

覺得文章有用就打賞一下文章作者

支付寶掃一掃打賞

微信掃一掃打賞

閱讀
分享
