桁架樓承板安裝方法(桁架樓承板安裝)

桁架樓承板是一種用于建筑施工的預制構件,它通過焊接或螺栓連接的方式安裝于混凝土梁上。安裝過程通常包括以下幾個步驟:在混凝土梁上預埋鋼板和角鋼,確保其位置準確且固定牢靠。將桁架樓承板放置在預埋件上,并使用專用工具進行定位和固定。對桁架樓承板的端部進行切割和打磨,以確保與混凝土梁的緊密結合。進行焊接或螺栓連接,完成整個安裝過程。

桁架樓承板安裝前的準備工作

基準線設定

  • 在鋪設桁架樓承板前,要依照圖紙指示,在起始位置配置鋪板時的基準線,這是后續準確安裝的重要依據。

材料與工具準備

  • 準備好桁架樓承板材料,確保其型號正確。同時要準備好簡易的操作工具,如吊裝用軟吊索及零部件等,并且為操作工人準備好勞動保護用品等。
  • 對操作工人進行技術及安全交底,發給作業指導書,讓工人清楚安裝流程和安全注意事項。

結構檢查

  • 確保鋼結構構件安裝完成并驗收合格,鋼梁表面吊耳要清除干凈。另外,在剪力墻及懸挑處設置支承件,確定剪力墻支模及鋼筋工程完成后,方可進行桁架樓承板的安裝。

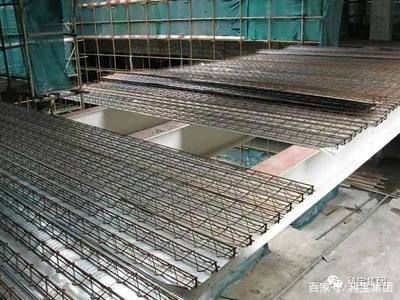

桁架樓承板的鋪設安裝

一般鋪設順序

  1. 起始板安裝
    • 對準基準線,安裝第一塊板,將其支座豎筋和鋼梁點焊接固定住,然后按照順序安裝其他板材,每鋪一塊板都要依照圖紙矯正。
  2. 板間連接
    • 樓板板需采用扣合方式連接,確保兩個板子間的拉鉤連接緊密,這樣在混凝土澆筑的時候才不會漏漿,并且排板的朝向要保持相同,桁架節點的間距是200毫米時,不同模板的橫向節點必須對準。
    • 每層鋼筋桁架模板的鋪設宜從起始位置向一個方向鋪設,邊角部分最后處理;隨主體結構安裝施工順序鋪設相應各層的鋼筋桁架模板。
  3. 形狀變化處處理
    • 在鋼柱角部、核心筒轉角、梁面襯墊連接板類平面形狀變化的地方,可以把板材的兩頭切割,實施前要對切割的尺寸進行檢驗,之后板材頭部依舊需要按照原來的需求焊接鋼筋,假如在節點中間切斷腹桿鋼筋,也要焊接到豎向鋼筋上,不過也要等位置正確后才可安裝。
    • 平面形狀變化處(可將鋼筋桁架模板切割,切割前應對要切割的尺寸進行檢查,復核后,在模板上放線。可采用機械或氧割進行,切割后存在的縫隙需要用擋板焊接封堵,端部的豎向鋼筋還原就位后方可進行安裝。
  4. 跨間收尾處處理
    • 若跨間收尾處板寬不足576mm,可將鋼筋桁架模板沿鋼筋桁架長度方向切割,切割后板上應有一榀或二榀鋼筋桁架,不得將鋼筋桁架切斷。
    • 若胯間尾端板的寬度沒有576毫米,則要將板材順著鋼筋桁架長度朝向切割,切完后要有一榀或二榀鋼筋橫架,但也不可以切斷。
  5. 與鋼梁的搭接處理
    • 鋼筋桁架平行于鋼梁處,底模在鋼梁上的搭接不小于30mm,沿著長度方向?qū)㈠冧\鋼板與鋼梁點焊,焊接采用手工電弧焊,間距為300mm。
    • 鋼筋桁架垂直于鋼梁時,頭部板材的豎向鋼筋和鋼梁的搭接長度要不小于5d和50毫米,還要保證鍍鋅底漆模可以搭接到鋼梁。

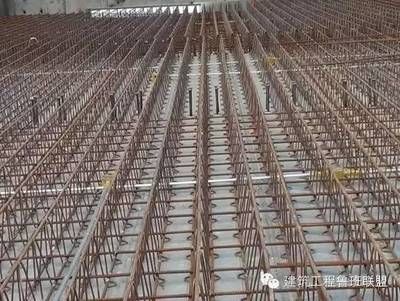

    • 鋼筋桁架模板與鋼梁平行鋪設時,當有一榀鋼筋桁架放在鋼梁中間時,應空開一定的距離鋪設下一塊板,但是兩塊板必須滿足側向搭接寬度的要求。
    • 標高不在同一水平面上時,低平面的鋼筋桁架模板與交接處鋼梁搭接時,需要在交接處鋼梁的腹板上焊通長角鋼。

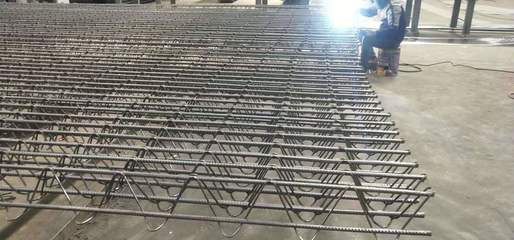

    • 鋼筋桁架模板就位之后,應立即將其端部的豎向鋼筋及底模與鋼梁點焊牢固。

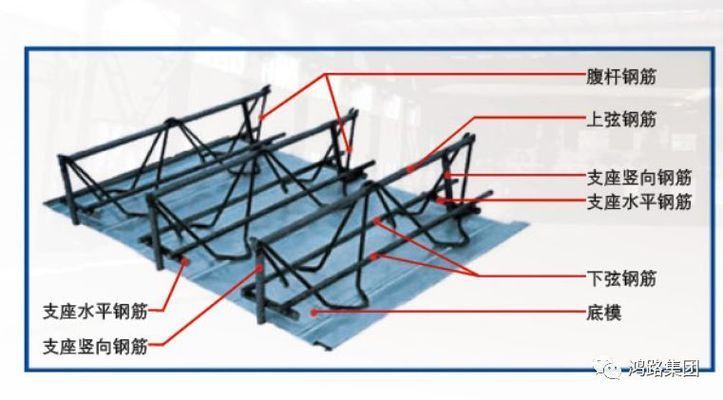

  6. 鋼筋與其他部件設置
    • 鋪設到相應面積后,再依照設計需求設置樓板支座筋、連接筋、加強筋等。
    • 安裝邊模板需把線拉直,調整恰當后,拿鋼筋的一頭和栓釘點焊,一頭和邊模板點焊,把邊模板固定住,保證邊模板下方和鋼梁上端焊接點的距離有300毫米。

特殊位置的安裝

  1. 與鋼柱連接
    • 在施工桁架樓承板與鋼柱的連接部位時,要先進行鋼柱的正確安裝。在安裝鋼柱之前,需要進行地基的預處理和測量,確保地基的承載能力滿足要求。然后準備好承板材料(通常使用鋼板或混凝土板),根據設計要求,將承板材料切割成適當?shù)某叽绾托螤睿_保其與鋼柱連接部位的匹配。最后將承板放置在鋼柱上,通過螺栓或焊接等方式與鋼柱進行連接,在連接過程中,需要確保承板與鋼柱之間的緊密接觸,并采取適當?shù)墓潭ù胧缇o固螺栓或焊接點。同時要確保連接部位的強度和剛度滿足設計要求,以承受樓板荷載和地震力等外部荷載,還需要進行質量檢查和驗收,確保施工質量符合規范和標準。
  2. 與核心筒剪力墻連接
    • 鋼筋桁架樓承板在與核心筒剪力墻連接時,需在剪力墻混凝土澆筑時預先設置預埋鋼筋,支撐角鋼與相鄰兩鋼梁上翼緣板焊接,角鋼與鋼梁上表面及焊縫相平,角鋼與剪力墻之間若存在縫隙可采用干硬灰或發泡劑之類材料進行封堵,防止?jié)仓前寤炷習r漏漿。
  3. 懸挑處安裝
    • 懸挑處鋼筋桁架樓承板,平行桁架方向懸挑長度小于6倍的桁架高度(小于720)時,無需加設支撐;平行桁架方向懸挑長度大于5倍的桁架高度或垂直于桁架方向的懸挑部位必須加設支撐(大于720)。外懸挑處支撐做法按照鋼筋桁架樓承板排板圖中的節點詳圖進行安裝。

安裝過程中的注意事項

  • 鋼筋桁架模板鋪設前要檢查拉鉤是否變形,若變形影響拉鉤之間的連接,必須用專用矯正器械進行修理,保證板與板之間的搭鉤連接牢固。
  • 嚴格按照圖紙及相應規范的要求來調整位置,板的直線度誤差為10mm,板的錯口要求小于5mm。
  • 若設計在樓板上要開洞口,施工應預留。應按設計要求設洞口邊加強筋,四周設邊模板,待樓板混凝土達到設計強度后,方可切斷鋼筋桁架模板的鋼筋及底模。切割時宜從下往上切割,防止底模邊緣與澆注好的混凝土脫離,切割可采用機械切割或氧割進行。
  • 若將鋼筋桁架裁斷,應采用同型號的鋼筋將鋼筋桁架重新連接進行恢復,并按圖紙要求進行補強(一般指預留的管道孔)。
  • 鋼筋桁架模板鋪設好后應做好保護,避免人為損壞。
桁架樓承板安裝方法(桁架樓承板安裝) 裝飾工裝施工 第1張

桁架樓承板安裝常見問題

桁架樓承板施工安全要點

樓承板安裝后的維護措施

桁架樓承板驗收標準流程
