承重墻加過梁鋼筋是一個技術性較強的過程,需要嚴格按照一定的步驟和規范來進行。需要確定過梁的位置和尺寸,然后根據設計圖紙和規范要求進行鋼筋的布置和綁扎。需要進行混凝土澆筑和養護,確保混凝土的強度達到設計要求。進行驗收和檢查,確保過梁鋼筋的質量和安全性。

承重墻加過梁鋼筋的步驟
承重墻加過梁鋼筋是一個技術性較強的過程,需要嚴格按照一定的步驟和規范來進行。以下是根據提供的搜索結果整理的承重墻加過梁鋼筋的步驟:
1. 確定過梁的截面尺寸和配筋

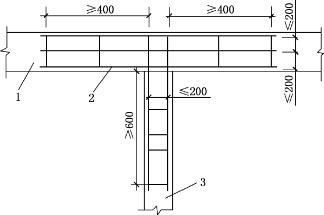

首先,需要根據拆除墻體的長度和墻體上部所承受的各種荷載累加,確定過梁的截面尺寸,并計算其配筋。這是加過梁鋼筋的基礎步驟,確保過梁能夠承受預期的荷載。
2. 設置鋼管支撐立柱和橫梁

在需拆除的墻體的兩側,設置鋼管支撐立柱,加上橫梁,下加墊板,將墻體上的樓板托住保持原有的穩定性,并加鋼鍥撐緊。支點位置在距板端部的100毫米處的長范圍內(單層或者多層的頂層)。對于多層或底層改梁,施工程序同上,澆筑孔位置一般小于2米,澆筑孔在上側。
3. 拆除墻體并剔除梁下部墻體
在保證立柱牢固穩定的情況下,拆除墻體,同時,根據梁的截面尺寸及支承長度剔除梁下部墻體,清除雜物。為防止板原接頭混凝土下落,可以按間距不大于1.5米增加鋼支撐,并在梁混凝土澆筑范圍內,模板支好后,沿樓板上沿從一端或兩端依次澆筑梁混凝土,混凝土攪拌好后時間不要超過混凝土早期凝固長度。間距1m左右,開直徑約150mm的混凝土灌注孔。
4. 支撐預制過梁
在開洞洞口上填塞預制過梁的方法。即首先在洞口上皮磚墻一側開一個預制過梁尺寸大小與洞口相同的洞口,然后再與洞口上皮磚墻另一側開一個相同大小的洞口,將預制過梁放入。
5. 補強后作構造柱

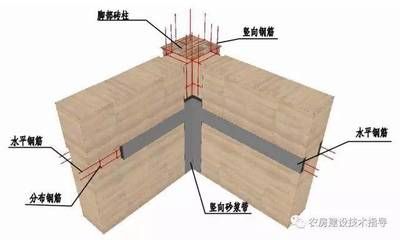

洞兩邊用于補強的后作構造柱的設計構造及施工作法。首先對洞邊磚墻進行留槎切割,通過咬槎保證現澆混凝土帶與砌體共同工作,留槎尺寸及間距為60×300@600,切割完成后,現澆80mm寬的豎向混凝土帶作為構造柱,用以支撐預制過梁并對洞邊磚墻補強。
6. 澆筑混凝土
在樓板上由灌注孔向梁內灌注混凝土,先從梁的一端開始,向第二孔灌注時,以第一孔冒漿為準。依次類推,直到整個梁的混凝土灌滿灌實為止。
7. 拆除模板
待混凝土強度達到設計強度等級標準值的100%時,方拆除模板。
注意事項

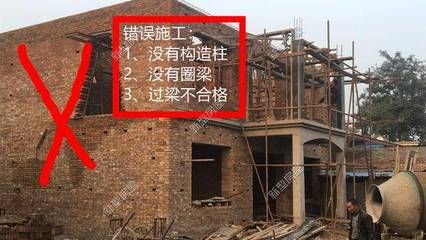

- 承重墻改梁需要經過國家規劃設計部門批準,由區一級資質的建筑設計單位來施工才算是合法改建。
- 承重墻改梁在單層建筑物和多層建筑物都可實施,但是高層建筑物不建議改動。
- 再向梁柱內灌混凝土?xí)r一定要保持連貫性,一旦中途停止,那么墻體的外觀會變得特別難看。
- 承重墻改梁一定要嚴格按照施工順序來施工,屋面防水工作應在設備支架安裝好以后進行,沒有支架的應在屋面防水層上設置橡皮墊塊,不得在施工完的防水層上安裝設備和進行其他施工。
以上步驟提供了承重墻加過梁鋼筋的基本流程,但請注意,實際操作中需要專業的技術人員進行指導和施工,以確保安全和質量。
