在承重墻上加過梁是一項技術活,需要精確的計算和專業的施工。需要確定過梁的位置和尺寸,確保其能夠有效地支撐墻體的重量。選擇合適的材料和規格,如鋼筋、混凝土等,以確保過梁的穩定性和耐久性。進行過梁的制作和安裝,包括鋼筋的綁扎、混凝土的澆筑等步驟。進行過梁的驗收和檢查,確保其符合設計要求和質量標準。

如何在承重墻上加過梁
在承重墻上加過梁是一項技術活,需要精確的計算和專業的施工。以下是根據提供的搜索結果,整理出的在承重墻上加過梁的步驟和注意事項。

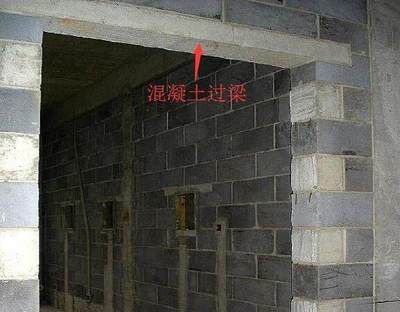

加過梁的步驟

- 確定過梁的尺寸和配筋
- 根據拆除墻體的長度和墻體上部所承受的各種荷載累加,確定梁的截面尺寸,并計算其配筋。
- 設置支撐
- 在需拆除的墻體的兩側,設置鋼管支撐立柱,加上橫梁,下加墊板,將墻體上的樓板托住保持原有的穩定性,并加鋼鍥撐緊。支點位置在距板端部的100毫米處的長范圍內(單層或者多層的頂層)。
- 拆除墻體
- 在保證立柱牢固穩定的情況下,拆除墻體,同時,根據梁的截面尺寸及支承長度剔除梁下部墻體,清除雜物,為防止板原接頭混凝土下落,可以按間距不大于1.5米增加鋼支撐,并在梁混凝土澆筑范圍內,模板支好后,沿樓板上沿從一端或兩端依次澆筑梁混凝土,混凝土攪拌好后時間不要超過混凝土早期凝固長度。間距1m左右,開直徑約150mm的混凝土灌注孔。

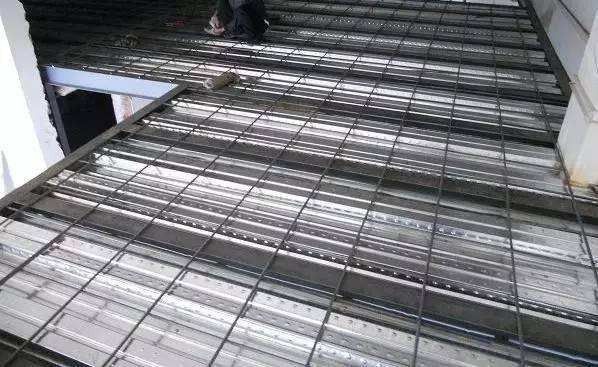

- 制作梁的模板
- 可以免去梁的底模,底模可以用拆下的砌體上面加隔離層,其次幫扎梁的鋼筋,最后支側模,模板必須牢固,以滿足梁截面設計尺寸施工和安全的需要。
- 灌注混凝土
- 在樓板上由灌注孔向梁內灌注混凝土,先從梁的一端開始,向第二孔灌注時,以第一孔冒漿為準。依次類推,直到整個梁的混凝土灌滿灌實為止。
- 拆除模板

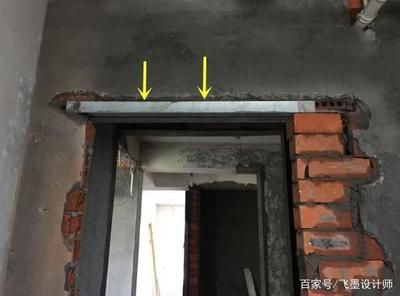

- 待混凝土強度達到設計強度等級標準值的100%時,方拆除模板。
注意事項
- 合法性
- 承重墻改梁需要經過國家規劃設計部門批準,由區一級資質的建筑設計單位來施工才算是合法改建。
- 施工順序
- 承重墻改梁一定要嚴格按照施工順序來施工,屋面防水工作應在設備支架安裝好以后進行,沒有支架的應在屋面防水層上設置橡皮墊塊,不得在施工完的防水層上安裝設備和進行其他施工。
- 連續性
- 再向梁柱內灌混凝土?xí)r一定要保持連貫性,一旦中途停止,那么墻體的外觀會變得特別難看。
- 安全性
- 施工環境越安全的,收費標準也低一些。施工難度越小收費就越低。
通過上述步驟和注意事項,可以在承重墻上安全有效地加裝過梁。需要注意的是,承重墻是房屋結構的重要組成部分,任何改動都需要謹慎對待,并確保符合相關的法律法規和技術標準。
